Стан будівництва житлового комплексу «Паркова Алея», від будівельної компанії «Благо», у листопаді.

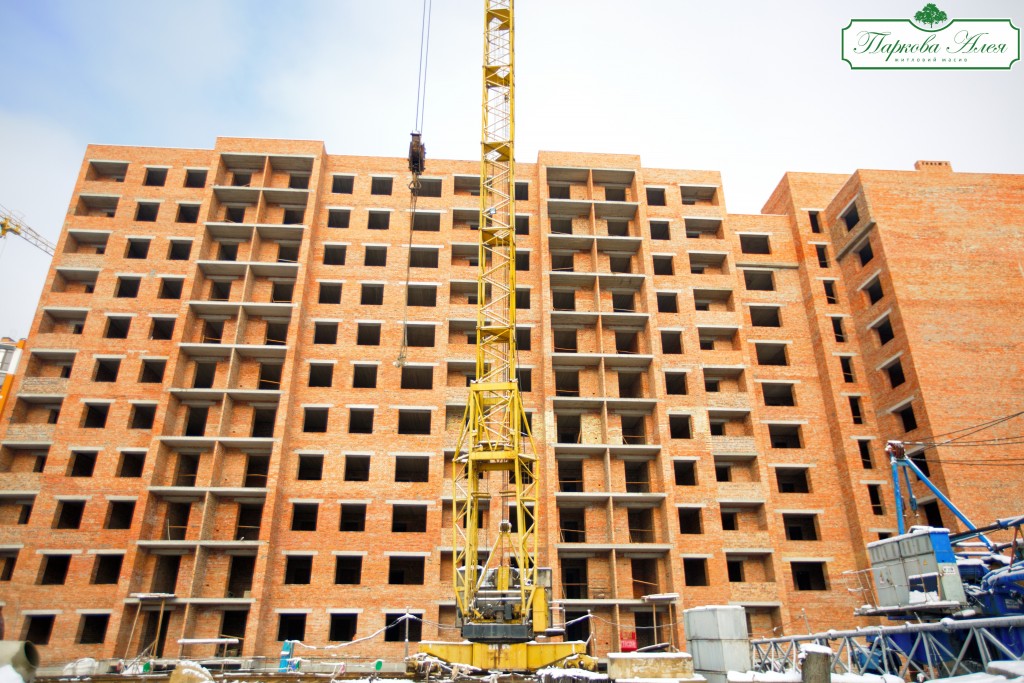

Секція 17-18 - завершено роботи по даху. Завершуються фасадні роботи. Продовжуються роботи по укладанню плитки. Секція 16 - розпочато оздоблення під’їздів. Завершено штукатурення внутрішніх стін.

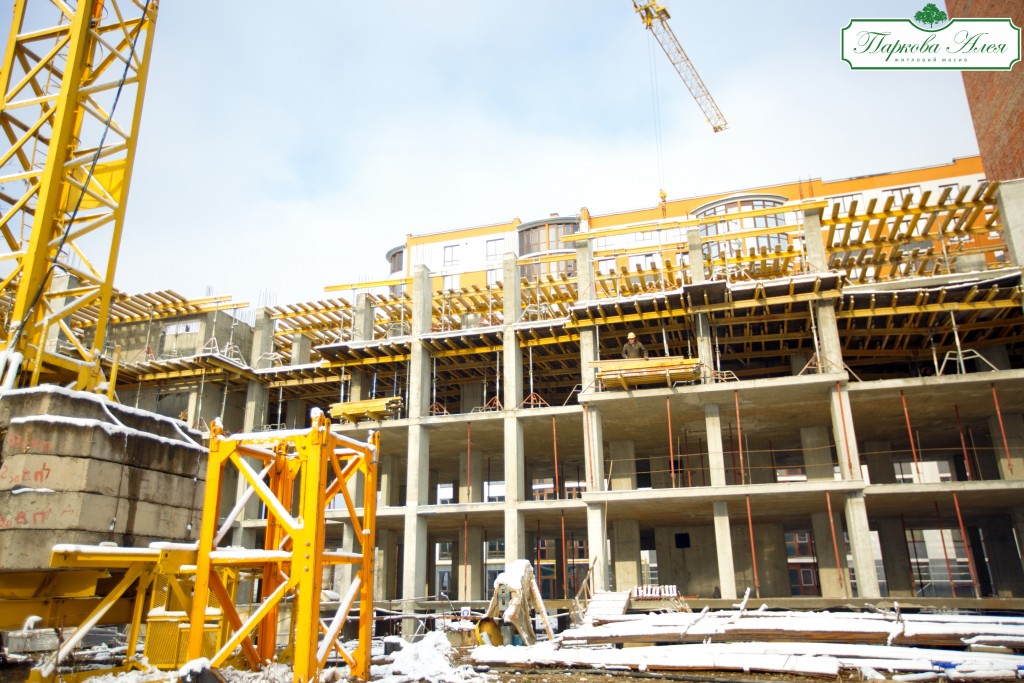

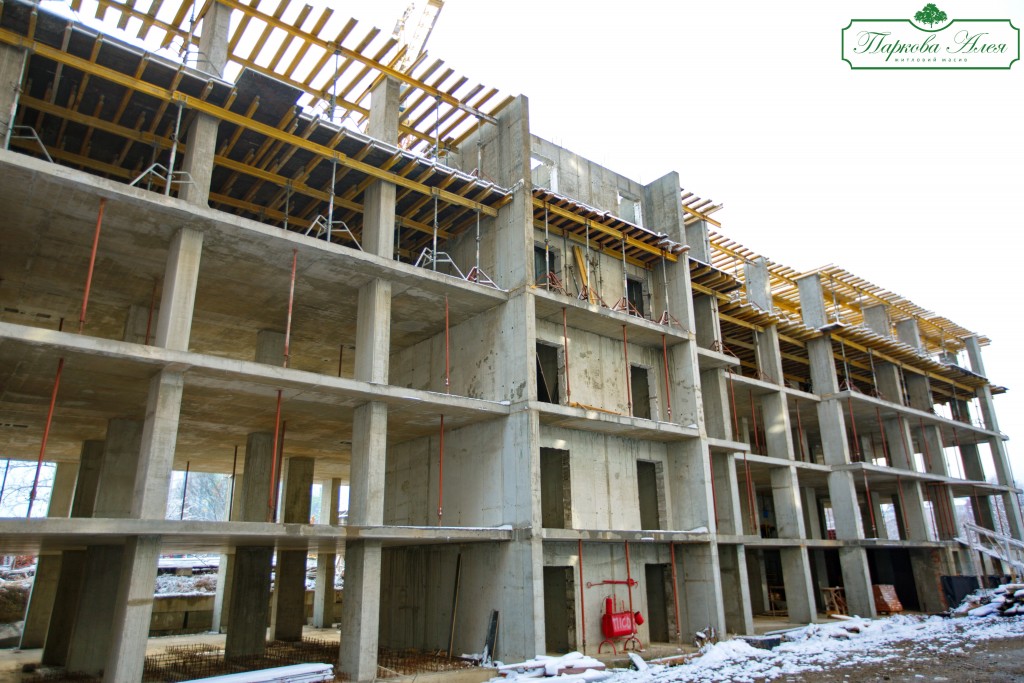

Секція 14,15 - розпочато монолітне перекриття 5-го поверху. завершено залиття монолітних колон та стін сходової 5-го поверху. Розпочато роботи по муруванню цокольного поверху. Секція 11,12,13 - проводяться роботи по утепленню даху.

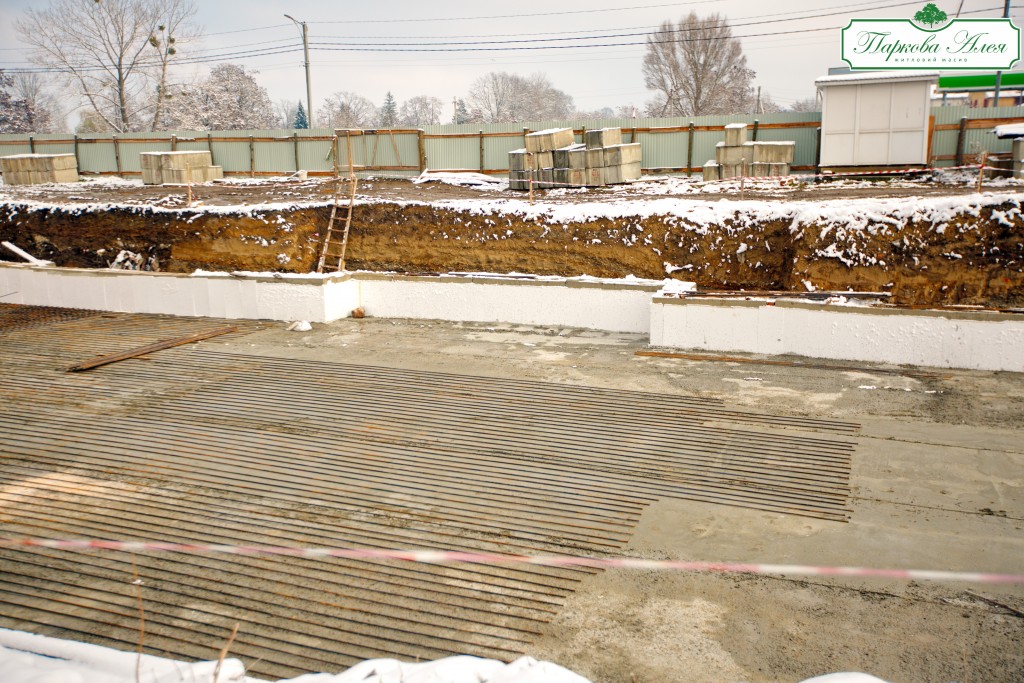

Секція 1 - завершено монолітне перекриття 1-го поверху. Розпочато армування колон 2-го поверху. Секція 8,9,10 - проводяться роботи по влаштуванню фундаментної плити.
