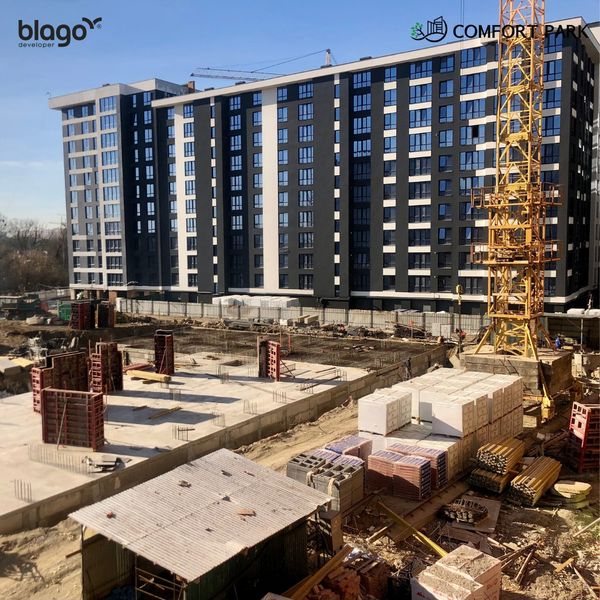

Інформує про стан будівництва житлового комплексу Comfort Park, який споруджує будівельна компанія blago developer.
Секція 13
Завершено штукатурення стін 11-го поверху. Продовжується оздоблення під’їзду. Продовжується оздоблення фасаду. Завершено монтаж парапету даху.
Секція 14
Завершено мурування внутрішніх стін 4,8,9,10 та 11-го поверхів. Скління будинку виконано на 95% Завершено лиття стяжки даху. Завершено влаштування дахової покрівлі. Влаштування щебеневої основи цоколя виконано на 50% Секція 16 Оздоблення фасаду виконано на 80%.
Секція 17
Завершено бетонування плити перекриття 11-го поверху. Продовжується мурування зовнішніх стін 8-го та 9-го поверху. Продовжується мурування внутрішніх стін 2, 3, 4-го поверху.
Секція 18
Завершено бетонування вертикальних елементів 10-го поверху. Здійснюється влаштування плити перекриття 10-го поверху. Секція 19 Залито плиту перекриття цокольного поверху.
