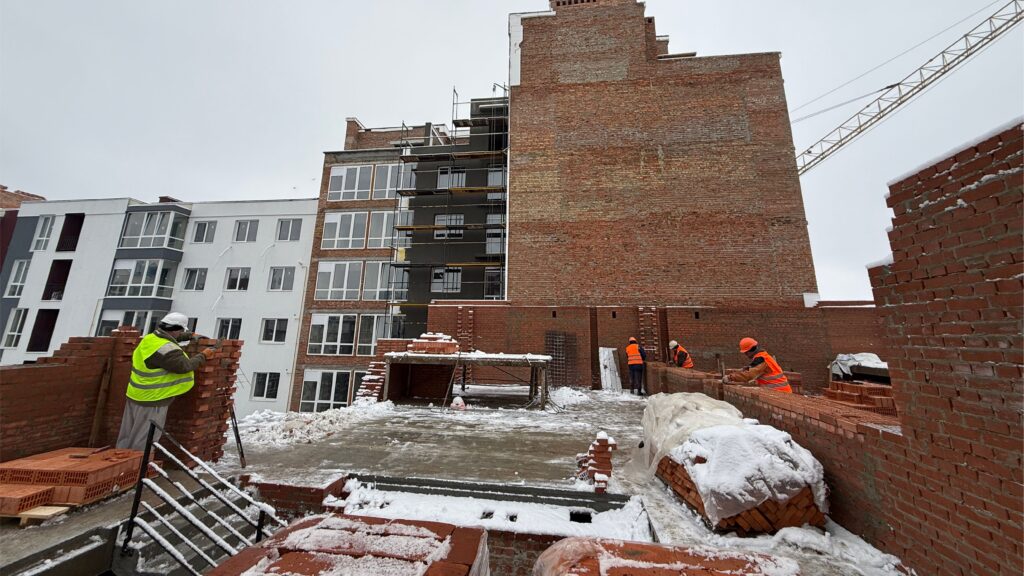

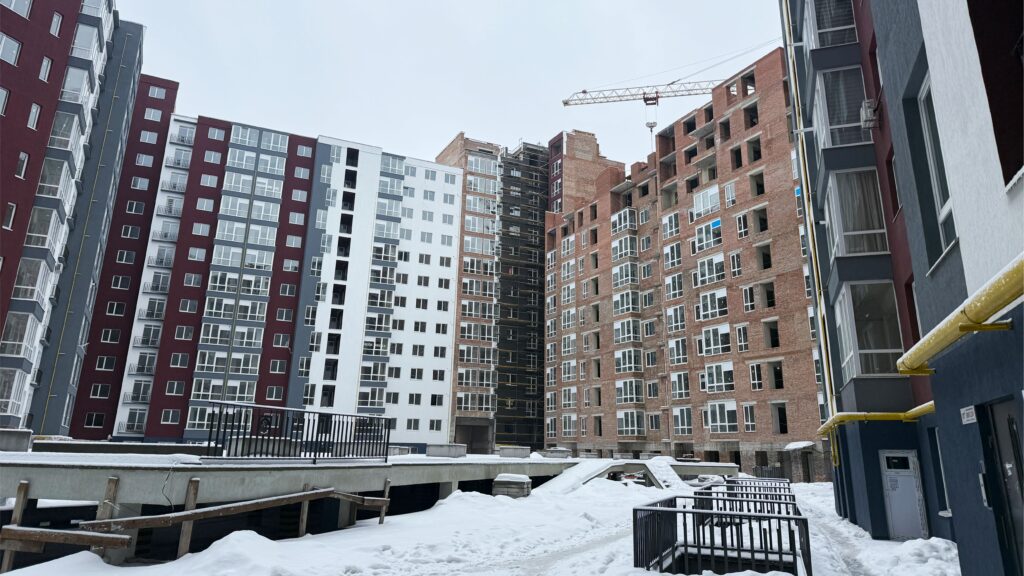

Ділимось свіжим фотозвітом з будівельного майданчика 26 корпусу ЖР “Княгинин”. В обох під’їздах роботи тривають паралельно одразу на кількох етапах.
Перший під’їзд

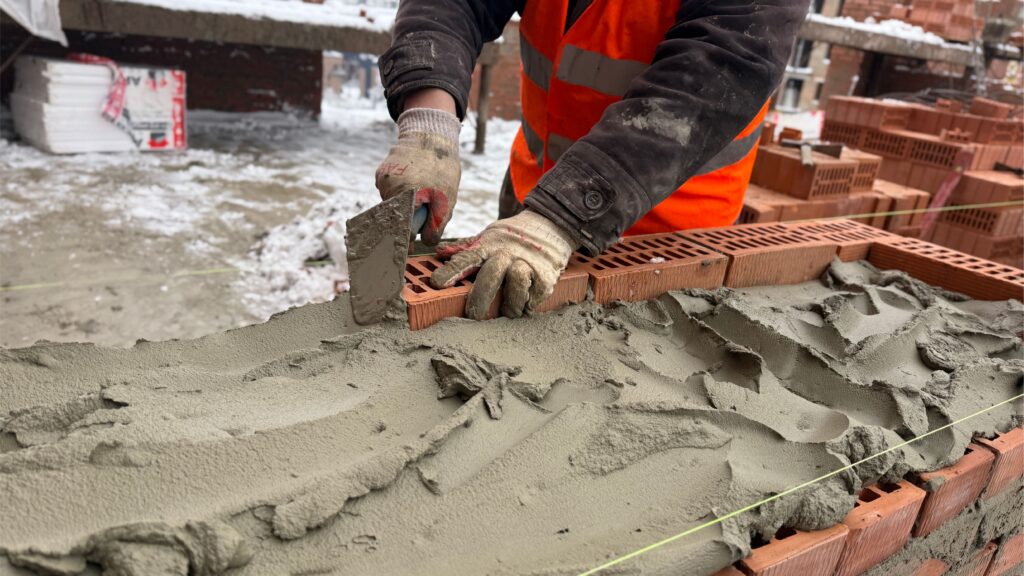

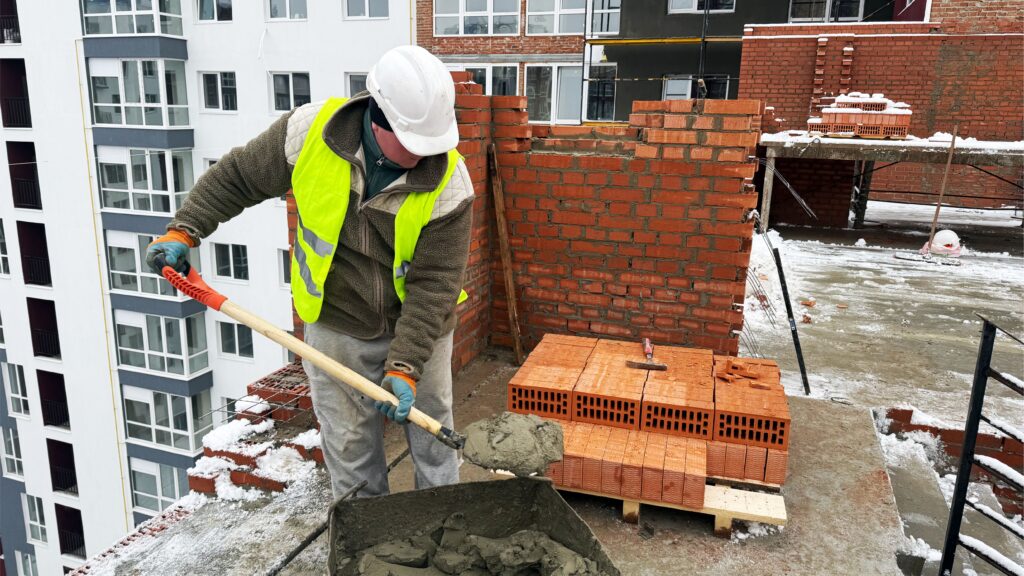

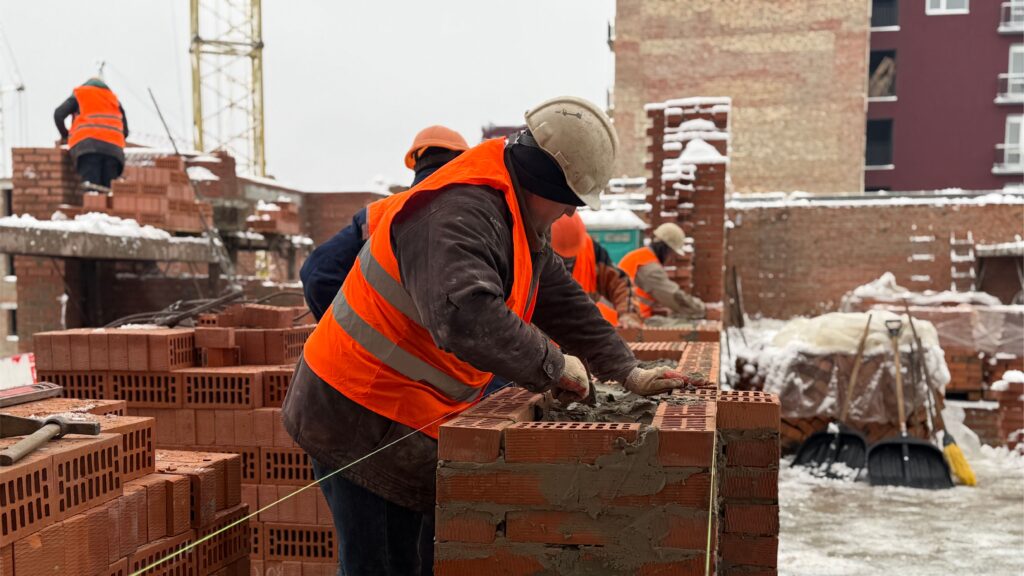

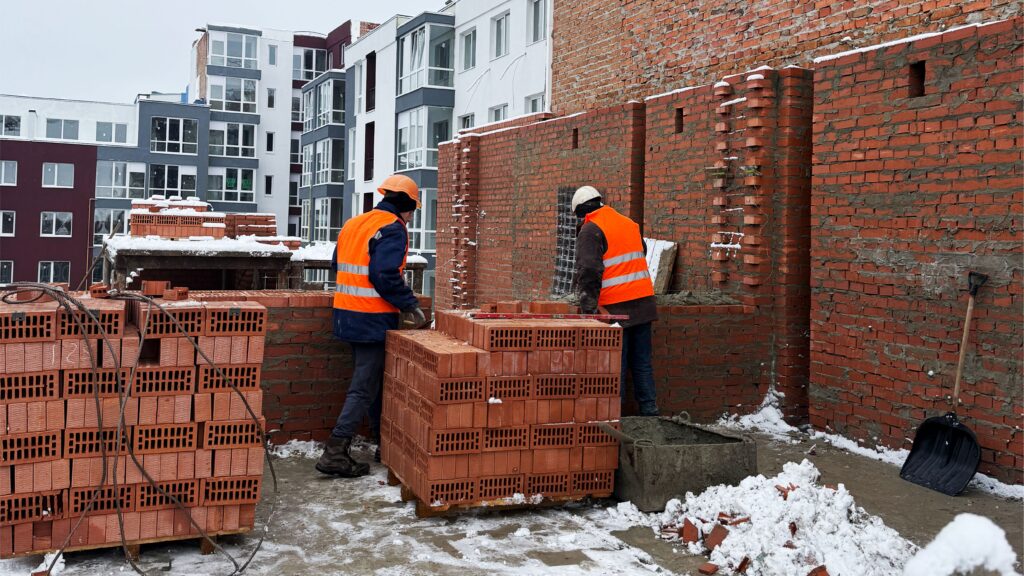

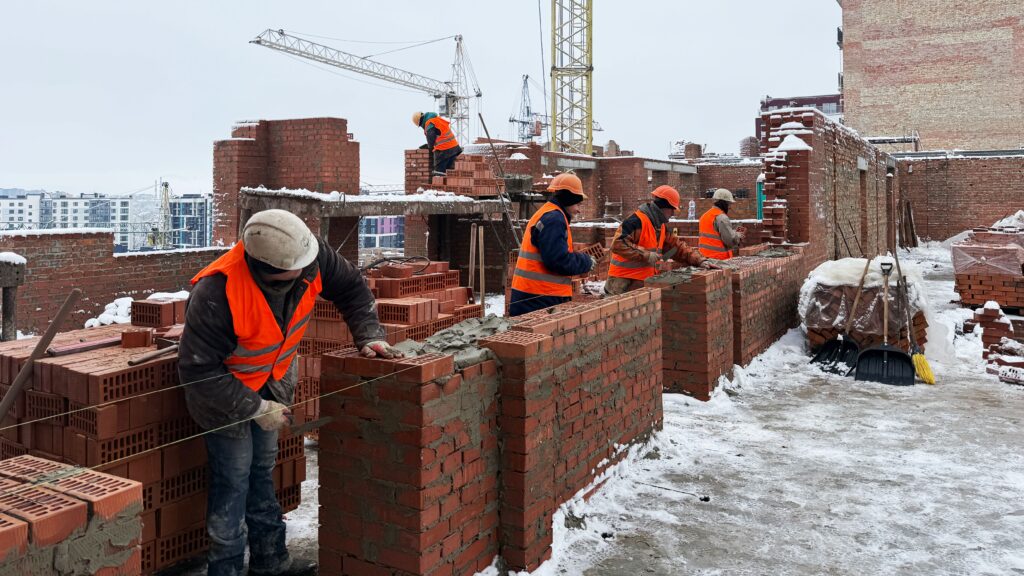

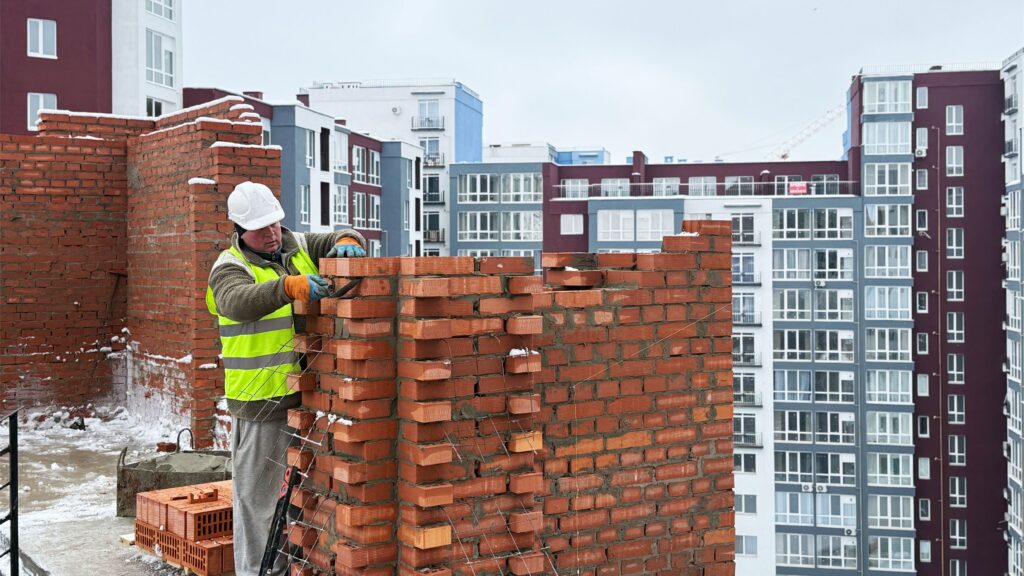

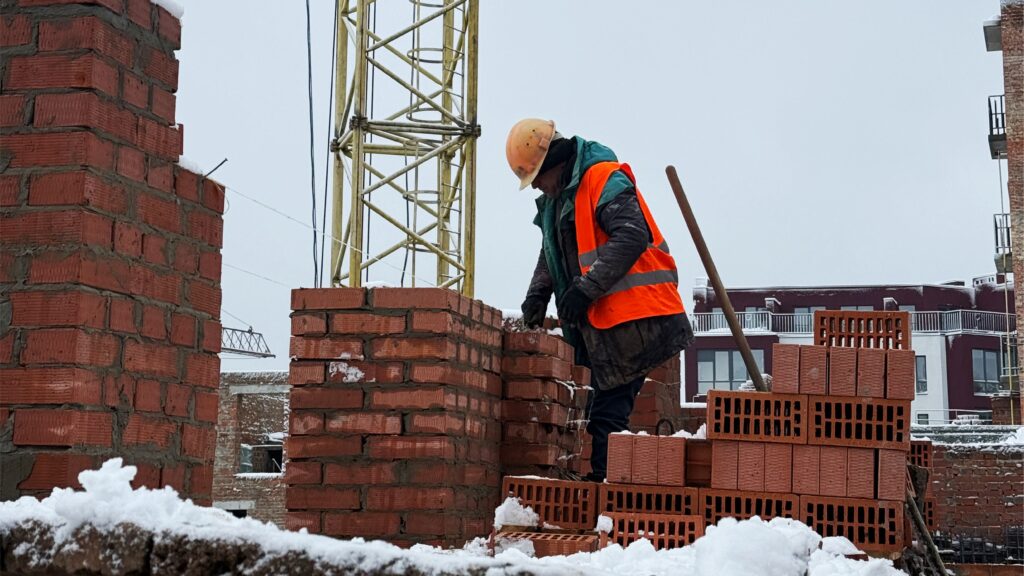

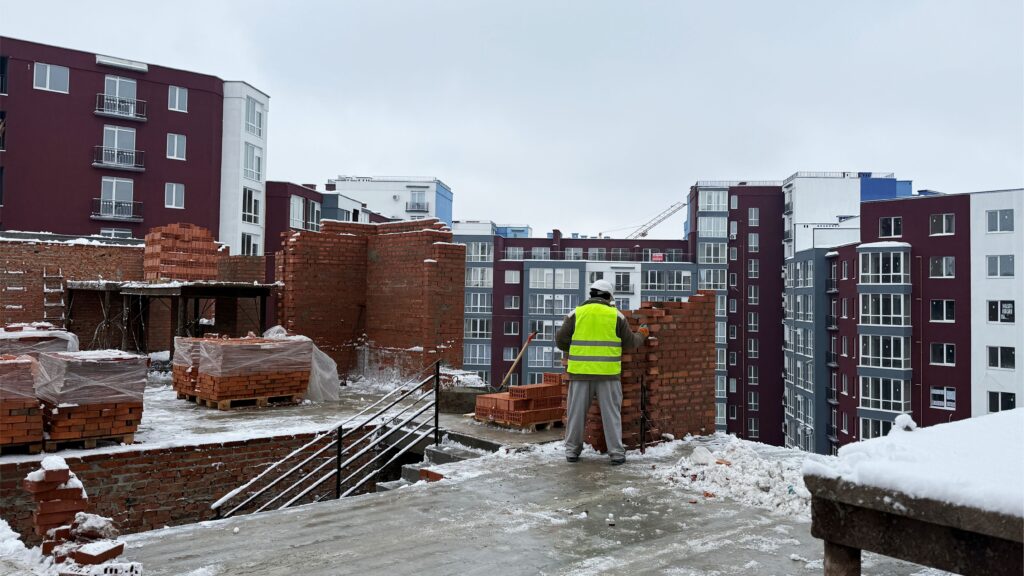

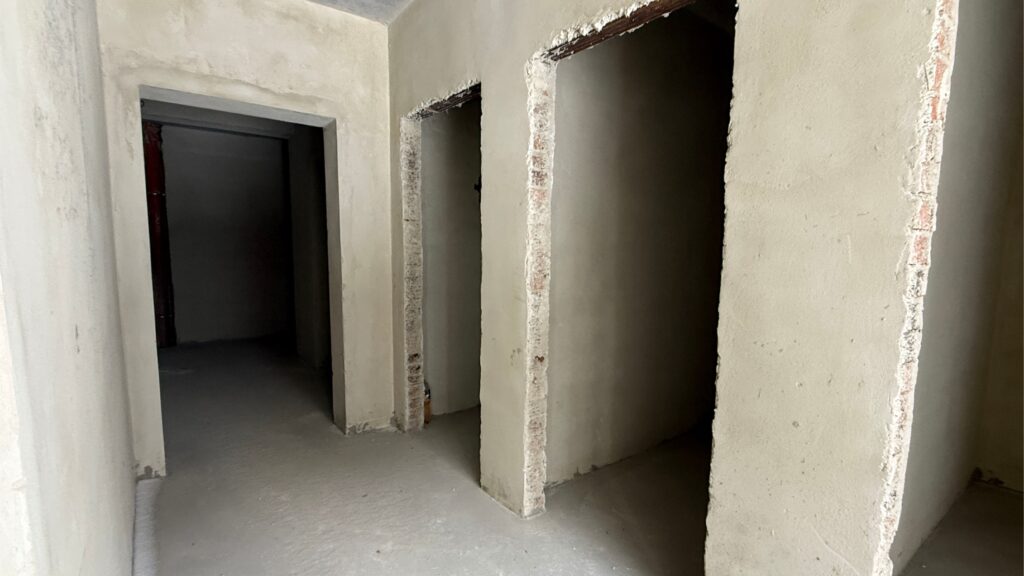

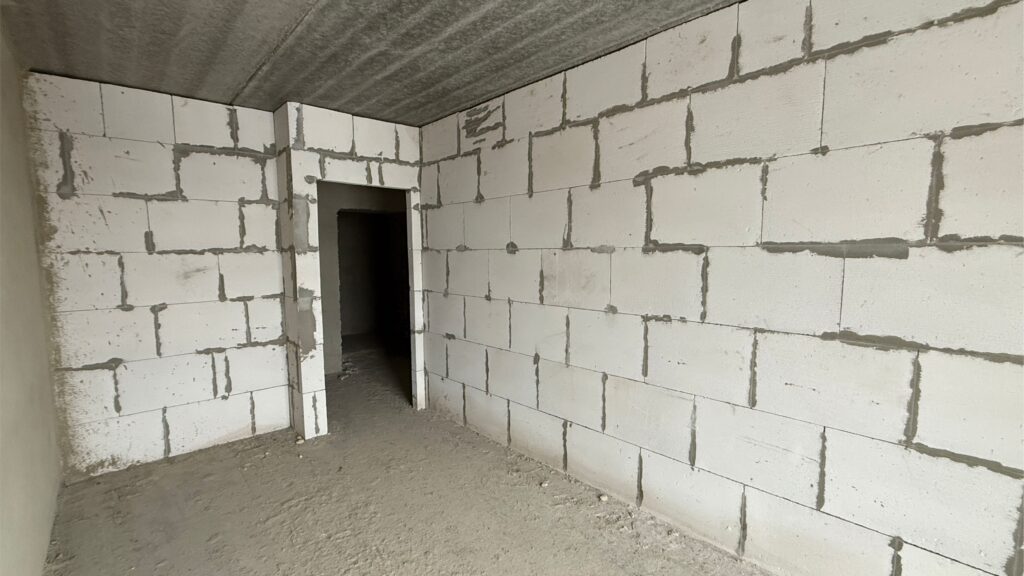

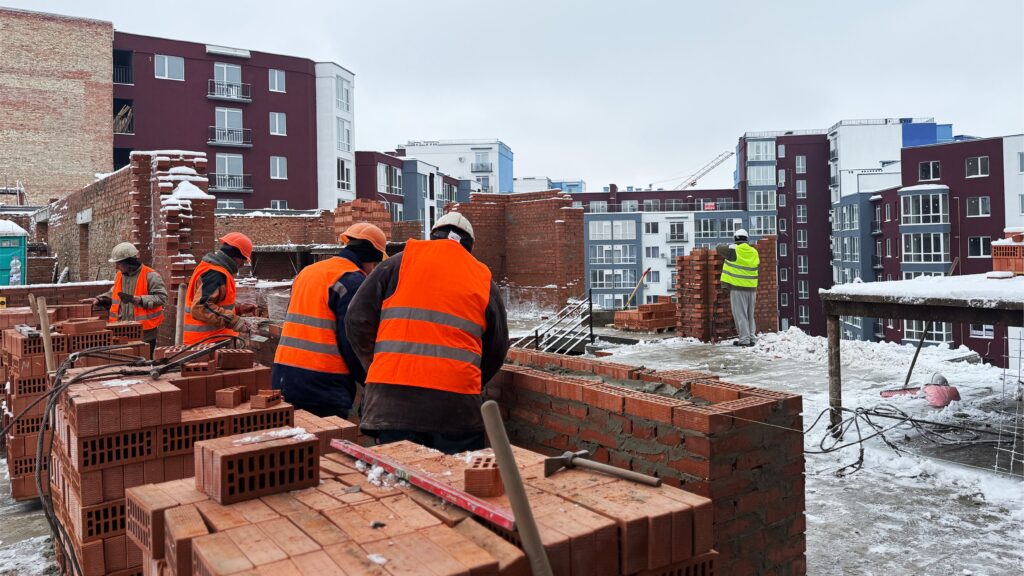

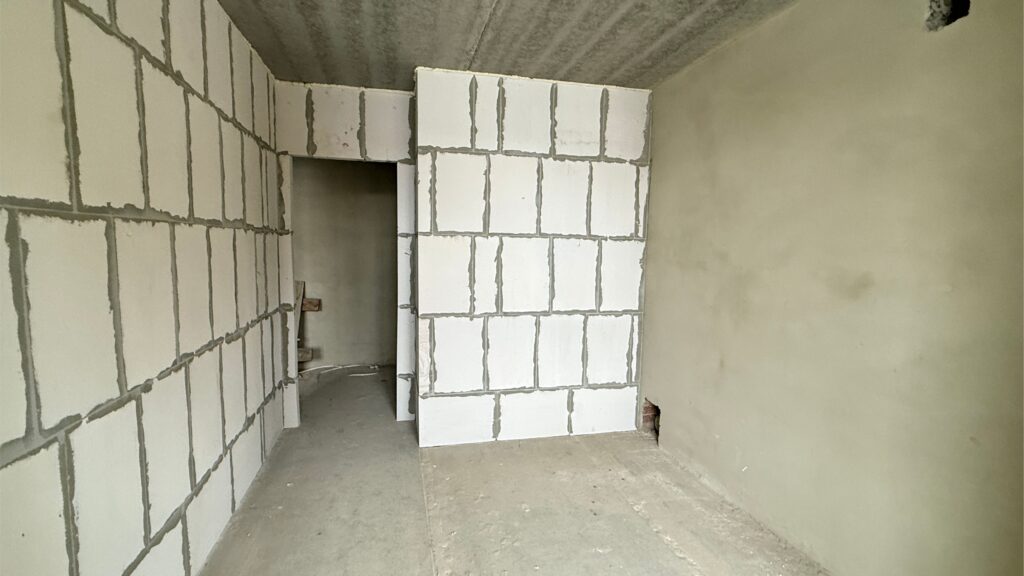

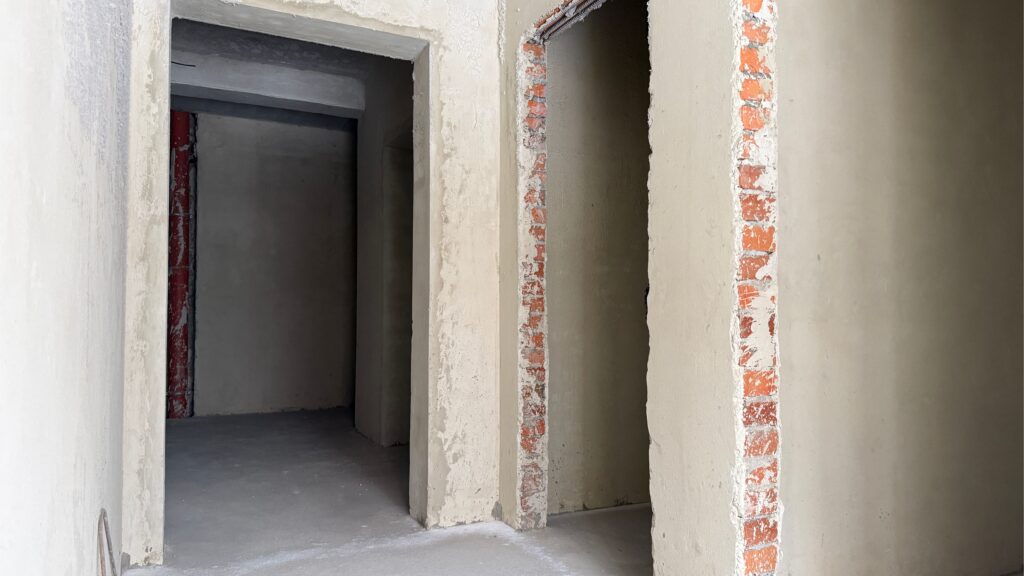

До завершення будівництва залишилось три поверхи. Оштукатурення виконане до 8 поверху. Міжкімнатні перегородки зведені до 9 поверху, частково виконані роботи на 10.

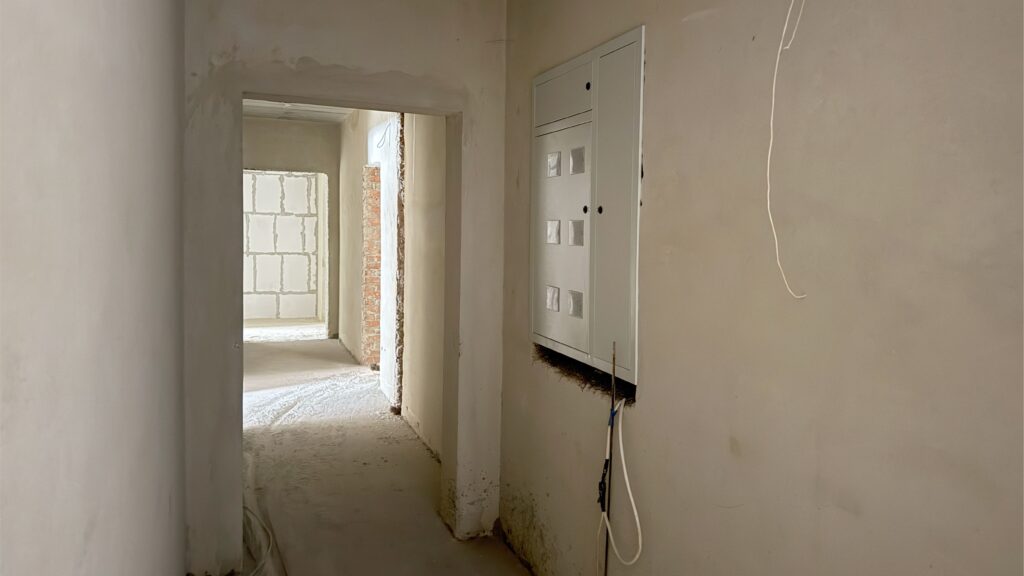

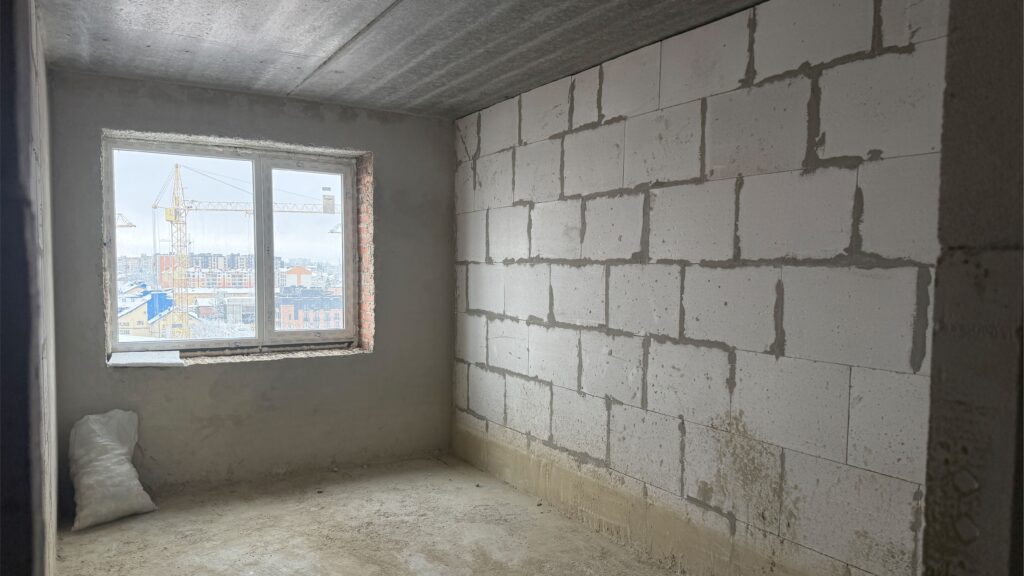

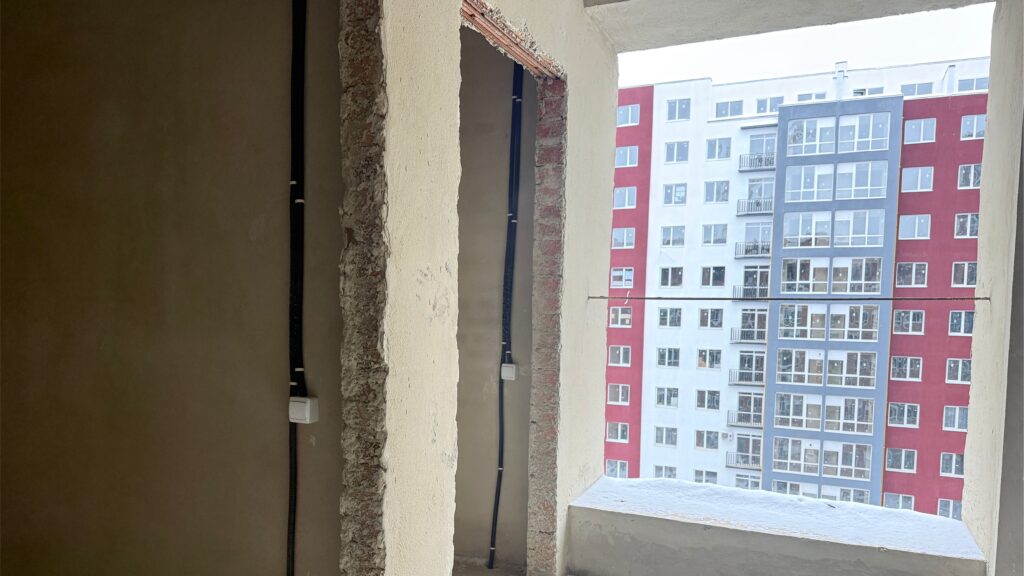

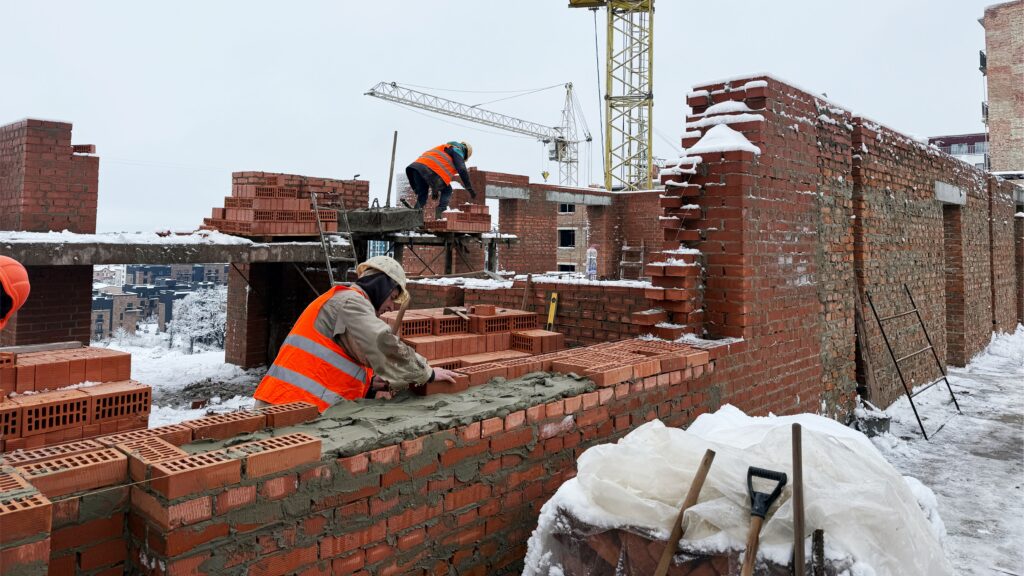

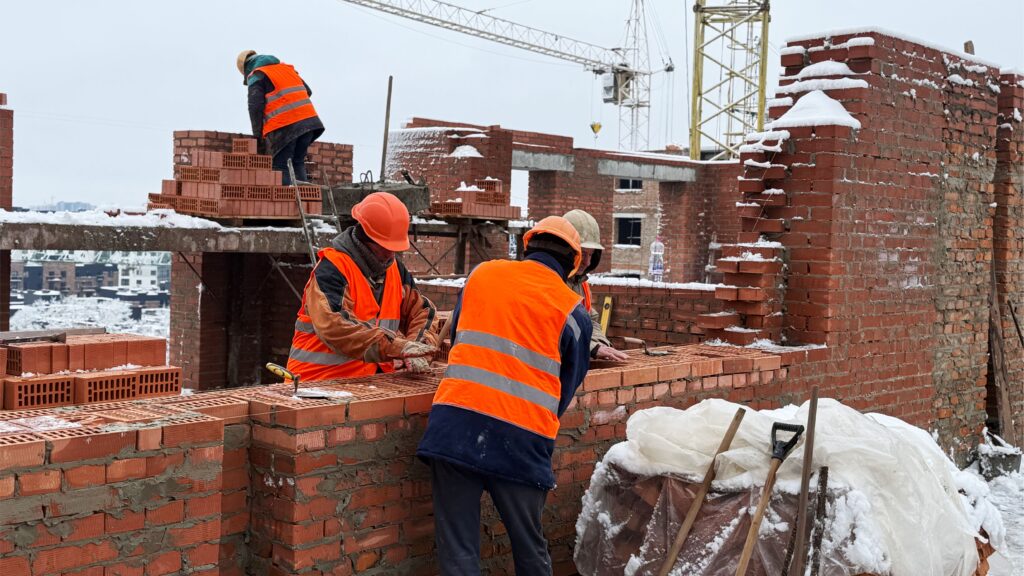

Інженерні мережі прокладено до 8 поверху, при цьому електромережі заведені до квартир уже до 10 поверху. Монтаж перил виконано до 11 поверху, встановлення вікон – до 9.
Другий під’їзд
Під’їзд повністю готовий. Оштукатурення виконано до 9 поверху, міжкімнатні перегородки зведені до 9. Інженерні мережі прокладені до 8 поверху, електромережі заведені до квартир до 10 поверху. Перила змонтовані до 11 поверху, вікна встановлені до 9.
